Couplage fugitif au réseau
Alimentation du réseau électrique HTA en couplage fugitif pendant des travaux.
Contexte
Activité(s) :
Énergie temporaire
Lieu / Département :
Mittlach / Le Gaschney (68)
Problématique
- Le client réalise des travaux de sécurisation de son réseau dans le cadre du Plan Aléas Climatiques
- Pour cela, il doit arrêter le poste source alimentant les antennes (pointes de réseau) de Mittlach et du Gaschney
- ENEDIS souhaite une solution :
- pour alimenter en 20 000 V son réseau et éviter toute coupure pour les usagers
- pour protéger le réseau lors de son alimentation
Solution

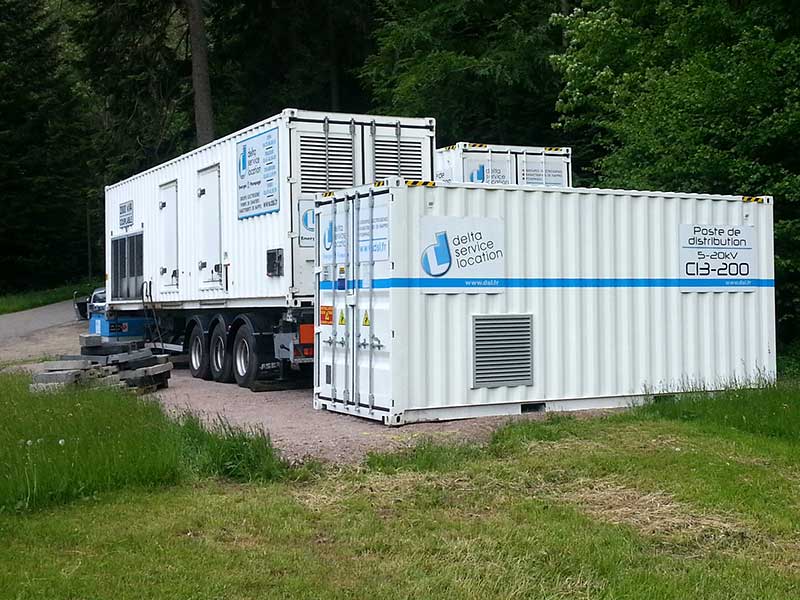

Livraison, installation, essais et mise en service de deux centrales d’énergie de 2 MVA en couplage fugitif en HTA :
- 2 groupes électrogènes 2 000 kVA sur semi-remorque
- 1 transformateur 2 000 kVA + générateur homopolaire
- 1 transformateur 3 150 kVA
- 1 poste de distribution C13-200 + générateur homopolaire

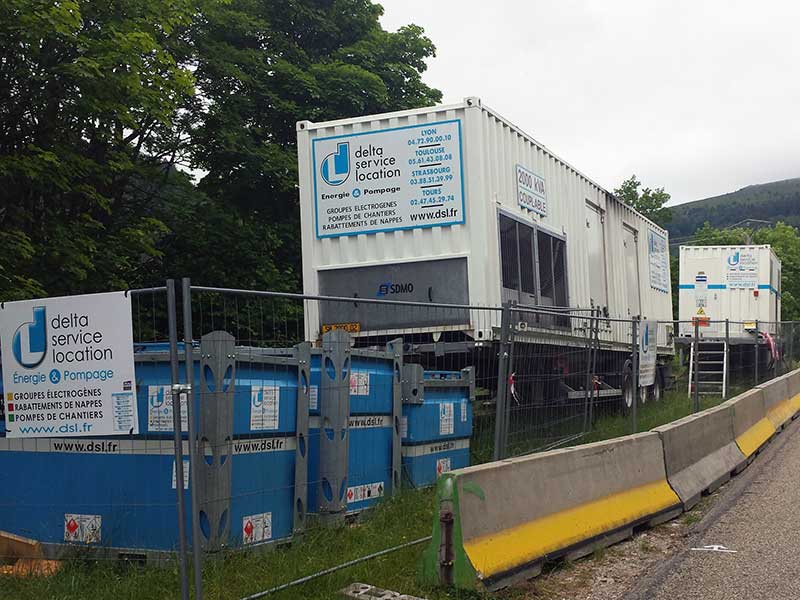

- 6 cuves de carburant soit 16 000 L

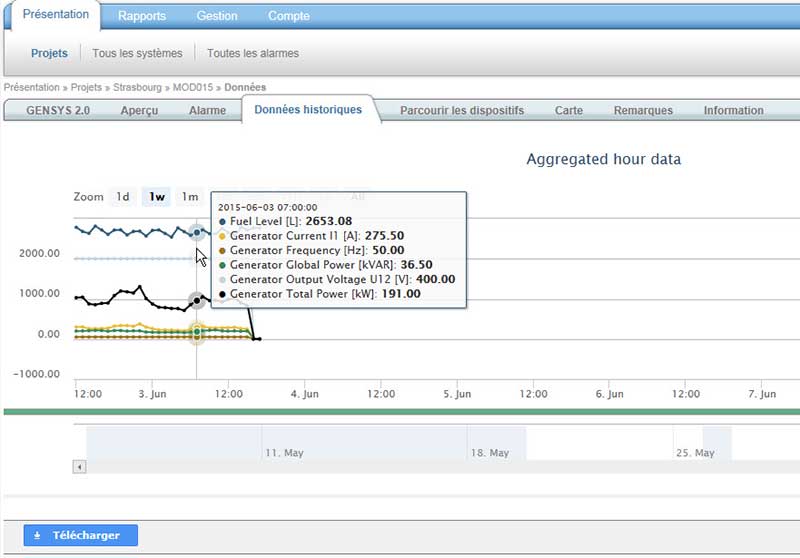

- Pilotage et exploitation à distance des centrales d’énergie par Internet :
- Prise en main du contrôle commande
- Suivi des paramètres mécaniques et électriques
- Historique de fonctionnement
- Suivi de l’énergie produite
- Géolocalisation
- Durée : 5 jours d’exploitation
